政府工程完工3年,254万尾款“审批中”怎么办?

活干完了,钱呢?这是每个工程老板最怕听到的问题。工程交付3年,政府一句“再等等,审批流程还没走完”,把254万尾款一拖再拖,这钱还能要回来吗?

20205月,某园林公司接到了一单“体面活”——为某镇政府的村进行道路铺装、下水道修建、小巷硬化等9项工程施工。

能跟政府合作,公司上下都很重视,活儿干得又快又好。20215月,所有工程全部完工,20216月,工程交付使用。

然而,从交付那天起,园林公司就踏上了一条长达3年的“催款路”。

完工即“失声”,政府承诺屡屡落空

工程交付后,园林公司拿着结算资料去找镇政府,得到的答复是:“工程款正在走审批流程,再等等。”这一等,就是一年。

2022年,园林公司实在撑不住了,向法院提起诉讼。镇政府工作人员主动联系:“撤诉吧,我们马上对账,对完账就付款。”园林公司信了,撤诉了。

结果呢?对账遥遥无期,付款更是石沉大海。20227月,镇政府支付了21万余元,但这只是9项工程中的一小部分。园林公司再次催款,镇政府的答复换汤不换药:“审批流程还没走完,再等等。”

二百多万工程款,就这样被一句“再等等”拖了3年。园林公司负责人心力交瘁:“我们是小公司,垫资干完活,等着钱发工资、付材料款。政府说有流程,我们就信了,可这一等就是三年,公司都快被拖垮了。”



天用律师介入:用鉴定报告“钉死”工程款

走投无路之下,园林公司委托了北京天用律师事务所。接手案件后,天用律师团队发现了一个严峻的问题:9项工程中,只有1项“小巷项目”签了书面合同,其余8项全是口头约定。没有合同,没有签证,没有验收手续,甚至连结算文件对方都“不认可”。

怎么办?——天用律师果断提出:申请工程造价鉴定,用专业数据说话。

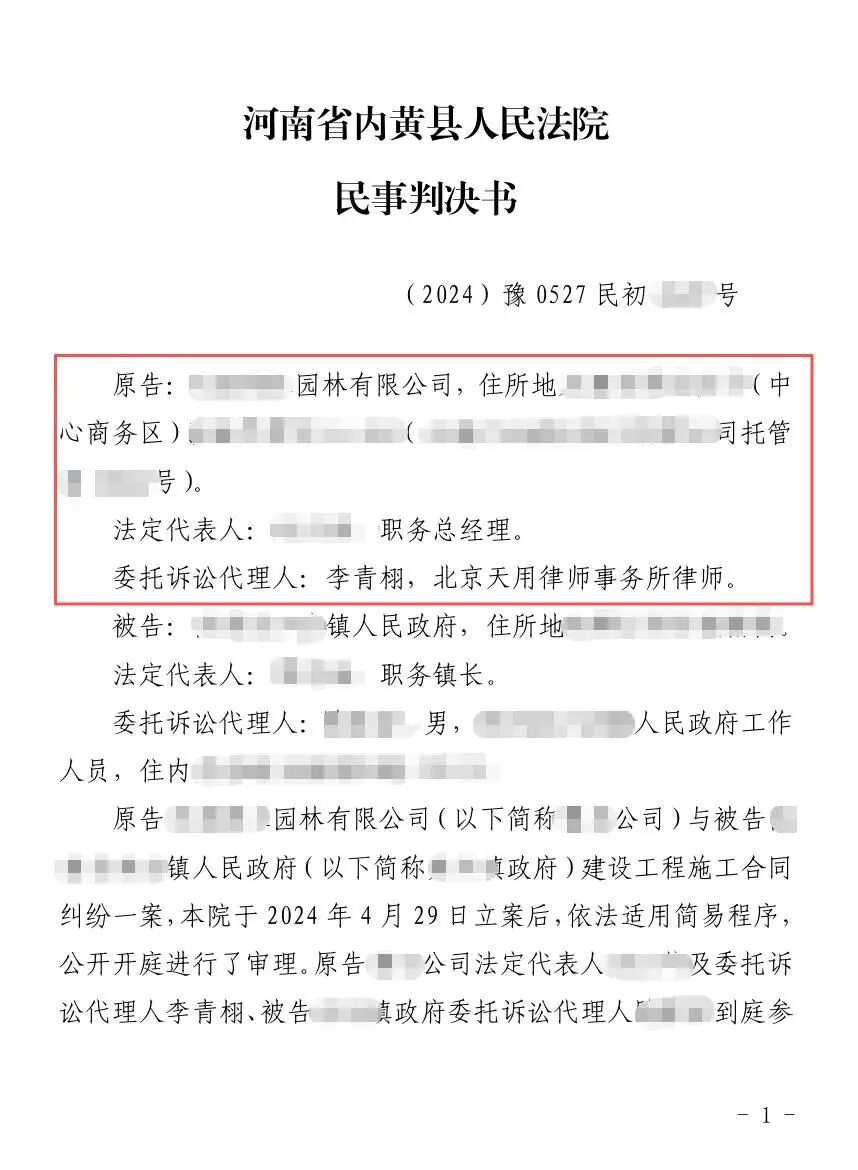

在法院的主持下,鉴定机构对案涉主要工程进行了现场勘验和造价核算。202412月,鉴定报告出炉:工程总造价275万余元,扣除已付21万余元,尚欠254万余元。

这份鉴定报告,成了案件的“定海神针”。镇政府提出的“价格过高”“优惠后价格”“图示长度为准”等抗辩,在专业鉴定数据面前,均未被法院采纳。

法院判决:镇政府全额支付254万工程款及利息

法院认定:虽然大部分工程没有书面合同,但园林公司实际进行了施工,工程已投入使用,镇政府应当支付工程款。对于工程造价,应以鉴定结论为准,镇政府关于“优惠价”的主张,因无证据支持,不予采信。

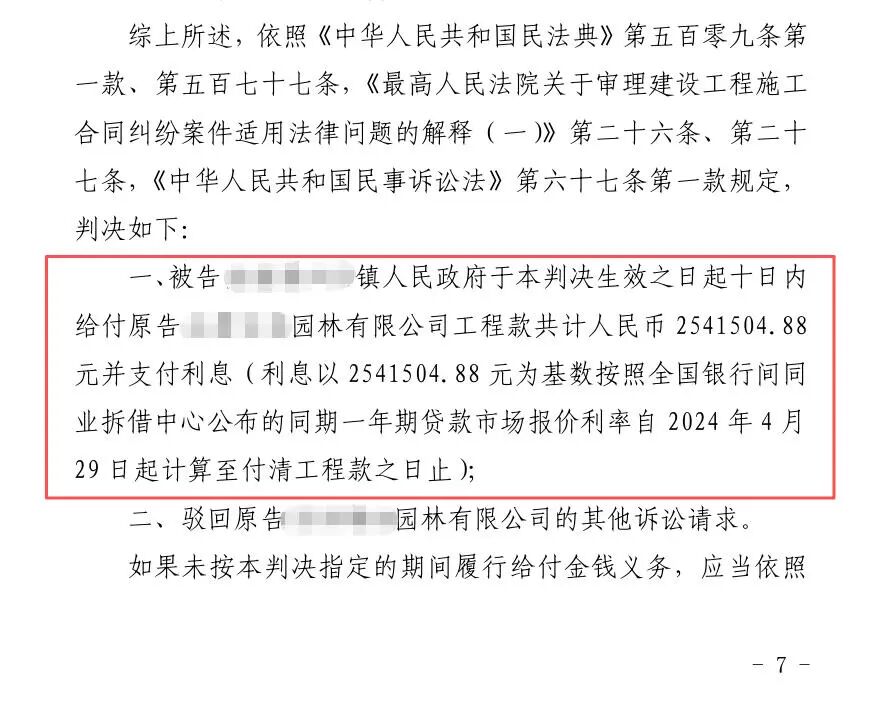

202412月,法院作出一审判决:镇政府于判决生效之日起十日内支付园林公司工程款254万余元以及利息。

客户赠送锦旗


天用价值:用专业鉴定打破“无合同”困局

本案之所以能圆满解决,关键在于天用律师果断启动造价鉴定程序。在建设工程领域,尤其是政府工程,往往存在“重建设、轻手续”的问题。没有合同、没有签证、没有验收——这些都不应成为拖欠工程款的理由。

天用律师通过专业鉴定,将“说不清”的工程量转化为“钉死”的数据,让法院能够清晰认定欠款金额,最终为客户讨回公道。

北京天用律师事务所,专注建设工程与债权债务纠纷16年,擅长通过造价鉴定、证据补强等专业手段,帮助施工企业突破“无合同”“无结算”等困境,精准追回工程款。 无论您的对手是政府还是企业,我们都有能力帮您把钱要回来。
