工程款结算卡在“整体结算”,如何用“多退少补”帮客户锁定163万回款?

活干完了,验收也通过了,可剩下的200多万就是拿不到——对方说“等整体结算完再说”,可整体结算什么时候能完?一年?两年?还是多久?

一、困境:整体结算遥遥无期,200多万被拖成“无期徒刑”

2023年,山东某能源公司与山西某建筑公司签订施工合同,承接甘肃某风力发电项目的道路及场平工程,合同金额930余万元。能源公司按约施工,工程于2024年完工并验收合格。

建筑公司已支付大部分款项,但剩余200万元(含工程尾款163万元和质保金37万元)因“整体工程尚未结算完毕”而被无限期拖延。

能源公司负责人杜总多次催款,对方要么说“整体结算还没完”,要么说“等通知”。杜总急得整夜睡不着,杜总彻底崩溃:“我垫了材料款、发了工人工资,剩下的200多万什么时候才能到账?难道整体结算十年没完,我就等十年?”

二、破局:精准设计“多退少补”方案,锁定163万+弹性质保金

能源公司的杜总委托北京天用律师事务所后,律师团队迅速研判案情,发现本案的症结在于:整体结算确实客观存在,无法回避,但可以通过协议设计将风险可控化。

第一步:起诉+保全,形成法律高压

律师在起诉的同时,同步申请了财产保全,冻结了建筑公司及相关公司的账户。这一招直接打破了对方的“拖延战术”——账户被冻,对方主动联系法院,表示愿意调解。

第二步:精准分割付款——本金先付,质保金“多退少补”

在调解谈判中,天用律师提出了一个方案:将剩余款项分割处理,本金部分立即支付,质保金部分设计“多退少补”机制。

要求建筑公司在2025年8月30日前一次性支付剩余工程款;质保金待整体结算完毕后,根据最终结算结果“多退少补”。

第三步:引入第三人连带责任,确保履约

律师还争取到了一条重要条款:如果建筑公司未按期付款,第三人李某对上述款项承担连带付款责任。这一条款相当于给调解协议上了一道“双保险”,进一步降低了执行风险。

三、结果:163万锁定,质保金有了“弹性保障”

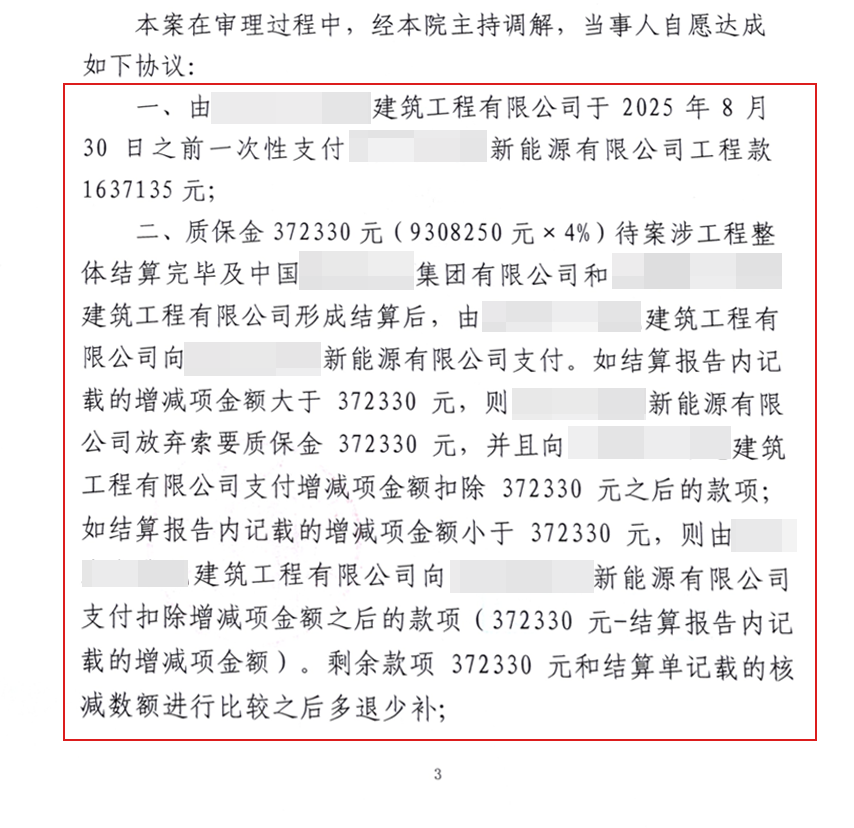

2025年6月,法院出具民事调解书:建筑公司于2025年8月30日前一次性支付能源公司163万元;质保金37万元待整体结算完毕后,按照“多退少补”原则处理;如建筑公司未按期付款,能源公司有权就全部欠款及利息申请强制执行,第三人李某承担连带付款责任。

杜总拿到调解书后终于松了一口气:“虽然质保金还要等,但至少163万确定了付款时间,天用律师设计的‘多退少补’方案,太厉害了!”杜总特意送来一个水晶奖杯表达感谢!

给遇到类似工程欠款纠纷的工程老板3点建议:

1、整体结算未完成,可以先切割“无争议部分”先行支付

如果对方以“整体结算未完成”为由拒绝支付你的尾款,可以主张将无争议的本金部分先行支付,争议部分留待整体结算后处理。

2、起诉同步申请保全,是打破“拖字诀”最有效的手段

面对以“整体结算”“领导不在”“流程没走完”等借口拖延付款的对手,保全措施往往是最有效的“破冰工具”。账户一冻,对方的“拖延成本”就会大幅上升,主动调解的概率也会大大增加。

3、调解协议中一定要设置“违约加速到期”和“担保人”条款

调解是高效解决纠纷的方式,一定要在协议中设置违约加速到期条款(一期违约即可申请全部强制执行)和担保人条款,确保对方不敢再次违约、即使违约也有追索对象。

北京天用律师事务所,专注债权债务、建设工程、各类民商事纠纷16年,擅长在重大疑难工程案件中,为客户设计灵活、务实的解决方案,锁定最大利益。
