活干完了验收也合格了,主材涨价,谁承担?600万工程欠款还能要回来吗?

最怕的不是对方没钱,而是"明明活是你干的,账却怎么也算不清"。中标、进场、干完、验收合格,一切顺风顺水,偏偏到了结账时,对方一句"钢材涨价、风险自负"就卡住了你几百万的工程款。

更麻烦的是——两边合同金额差得离谱,到底该按哪份算?

一个干了活、拿了钱,却"卡在账上"的工程

安徽省某工程公司(以下简称"工程公司"),在2017年通过招标程序,承揽了某大型项目的施工任务——从发包方某城建集团,到总承包人某建工公司,再到工程公司这个实际施工的分包方,链条一环扣一环。

工程干得顺利:2017年5月进场开工,2018年8月竣工验收合格。活干完了、验收也过了,可到了结账的时候,麻烦来了!

第一重麻烦:两份合同,金额差得离谱。工程公司手里有一份2017年4月的中标通知书,还有2018年3月补签的《施工合同书》。可对方认为,按照他们的算法,最终只该给工程公司那么一点点——双方心里的"应付款",差了几百万。

第二重麻烦,也是最要命的:主材涨价,谁承担?工程公司施工的工程里,钢筋、混凝土这些主材,是承包方在中标前就自行跟案外人签约采购的。可在合同里,关于"材料涨价风险"的条款,却又压在了工程公司头上。一旦钢材涨价的费用全部落到工程公司身上,这工程可就不仅白干,还要倒贴。

第三重麻烦:账到底怎么算?是先"下浮"再扣减,还是先扣减再下浮?审计报告里的哪些该算工程公司、哪些该剔除?四家专业分包又该怎么处理?每一个问题,都在庭审上反复拉锯。

工程公司的张总夜里翻来覆去睡不着,几百号人工资、材料商货款、公司正常周转,全压在这笔迟迟下不来的钱上,一次次找总包沟通不是推诿就是"按合同办",一想到真金白银要打水漂又咽不下这口气,陷入"要又要不来、放又放不下"的两难。最终,张总下定决心把案子交给专业律师,因为"靠自己,再也拖不下去了"。

工程公司找到北京天用律所时,手里材料严重缺失:只有一份审计报告的"头",没有细目,连自己到底干了多少、该拿多少,都说不清。

实际施工人权利保障

三套方案,推进案件进程的"减法智慧"

面对证据严重缺失的局面,天用律师把全案证据铺开,因为工程历经近十年之久,谈判调解几乎不可能,所以给出了三套诉讼方案,全部用清清楚楚的金额计算表呈现。

客户最初的预期是"加法"——天用律师用非常直观的数据展示实际情况:主张的那些金额,证据全都不存在。与其硬着头皮做"加法"、被对方抓住举证漏洞,不如先做"减法"——用现有证据把双方的权利义务关系先确定下来,满足立案条件,把案立上,再随案件推进逐步补证据、调诉请。

客户是懂数字的,看到这份直白的对比,很快拍了板:先走"减法"方案。这一步,是整场诉讼的胜负手,先让法官相信"这笔钱该给、应该给",再去争"到底给多少"。

庭审上的"魔法打败魔法"

案件进入一审,法院开庭审理。整个过程中,天用律师做了几件最关键的事:

其一,帮法官"把账算清楚"。面对钢材涨价、下浮顺序、费用扣减这一连串争议,天用律师把每个应扣减项目的依据、对应的审计报告页码,都列得清清楚楚,做成可视化的测算表摆在法官桌上。法官不用费劲翻卷,就能一目了然看到证据与账目明细。

其二,看准法官的审判思路,顺势调整。案件最大的争议——钢材涨价谁承担。法官其实不想轻易认定合同"无效",而是倾向走"合同解释"这条路:看承包范围、看双方实际履行。天用律师当庭点明:工程公司处于弱势地位、对承包范围没有选择权,主材本就不在工程公司的承包范围内,涨价风险不该由工程公司扛。法官采纳了这个思路,以审计口径为准,把主材按审计金额扣除——建材涨价的雷,成功从工程公司头上摘掉了。

其三,一审判决有误,及时申请补正。一审宣判后,天用律师发现判决书金额计算有误,立刻申请补正,把金额从385万余元补正到600万余元。

二审顶住压力,终获胜利

一审赢了,二审照样不松懈。双方都上诉了。二审中,天用律师发现法官有调解意愿,甚至倾向发回重审,立即采取防御性上诉策略——绝不能让案件被打回一审重来。

庭后又积极补充材料,向法官反复说明"这笔欠款十年了,该给、不该驳回"。最终,中院于2026年6月29日改判:撤销一审判决,改判承包方支付工程款558万余元以及分段利息,二审仅仅对"借款利息"一项有调整,其余全部维持了对工程公司有利的认定!

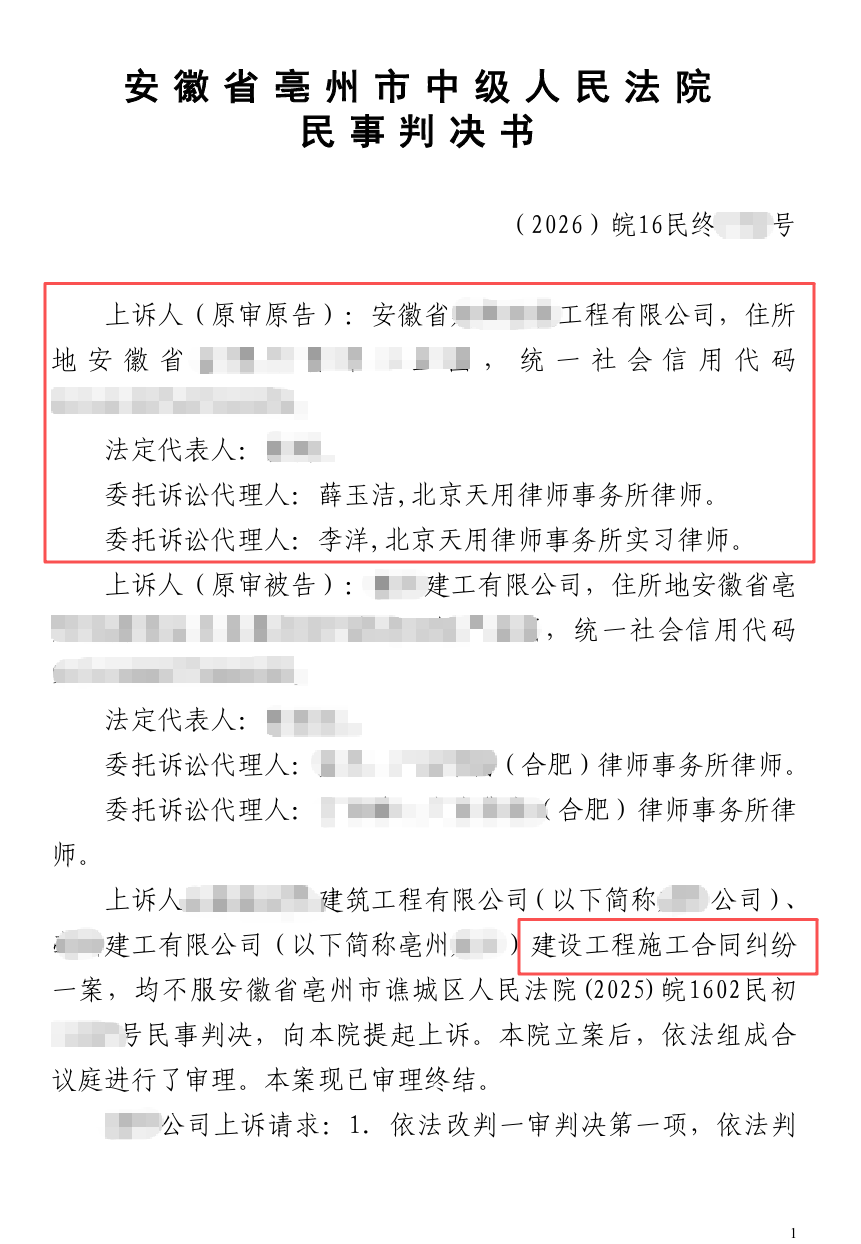

安徽省亳州市中级人民法院民事判决书

判决书关键内容

天用律师的专业价值在哪?

这个案子最难的,是材料严重缺失、金额争议巨大、主材涨价一个"坑"埋在前面。天用律师赢就赢在三点:

1、"减法策略"是破局关键。证据不足时硬做"加法",等于把漏洞送给对方。天用律师用"先立案、固定关系、再补证据"的减法,先让法官认定"该给钱",再争"给多少"。一上来就稳住了局面。

2、看得懂法官,顺势而为。当发现法官倾向"合同解释"而非"效力之争"时,天用律师没有死磕无效路径,而是顺着法官思路,用"弱势地位+承包范围排除主材"打通了涨价风险这道最难的坎。顺应审判思路,比硬碰硬有效得多。

3、把每一庭都当最后一庭打。时间轴、证据索引、可视化测算表,全部索引化、结构化;一审判错及时补正,二审防发回、补材料、控争点。攻守兼备,步步为营,最终把该争的争到位,该守的守住了。

给遇到工程欠款难题的朋友三点建议:

第一,施工时就把"承包范围"和"材料谁承担"白纸黑字写清楚。这个案子的所有风暴,都源于主材涨价风险的归属不清。如果在合同里把你干哪些活、主材由谁提供、涨价谁承担写得明明白白,后面就不会有这么大的争议。合同里的每一个字,都是日后挣钱的底气。

第二,工程款被拖欠,别轻易"硬做加法"。很多施工方觉得"我干的多,就该多要",但证据不足时盲目主张高额款项,反而容易暴露举证短板、让对方抓住把柄。先固定"这笔钱该给",再一步步补证据把金额做扎实,是更稳妥的打法。

第三,涉及主材、审计、层层分包的复杂工程,一定要找懂建工的专业律师。这类案件金额大、主体多、争议密集,不是光靠"懂法律"就能赢的——需要懂算账、懂审计、懂法官思路。天用律师这个案子就是最好的例子:同样是"账算不清"的烂摊子,用对策略,几百上千万照样拿回来。

天用律师事务所,专注工程债务领域16年。如果您或您身边的朋友正面临工程款被拖欠、主材涨价争议、分包结算不清等难题,欢迎随时联系天用律师,我们用专业为您守住每一分血汗钱。
